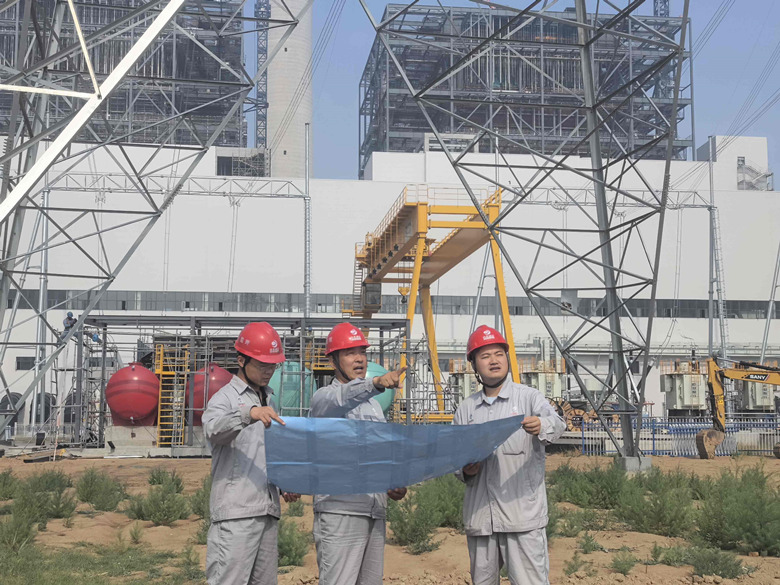

6月21日20時26分,伴隨著值長下達“GIS 50002開關合閘”的指令,國家能源博興2×1000MW新建工程項目#1、#2機組廠用系統受電一次成功,控制室內響起熱烈掌聲。
項目監理部在面臨工期緊張、設備到貨滯后的不利局面下,超前謀劃倒送電工作計劃安排以及質監活動準備,充分發揮電氣組的專業優勢,組織建設單位、施工單位及調試單位緊密協同、高效配合,緊緊抓住重點環節,確保質量監督檢查順利通過。
為確保倒送電一次成功,項目監理部充分利用公司核心技術成果《進度管控軟件》《質量可視化管控系統》,制定了周密的安全質量、組織協調和技術保障措施。自5月20日起每天組織建設單位、施工單位、設計單位、調試單位召開廠用系統受電協調會議,梳理當天施工及調試進度,協調解決當日發現的問題,督促各方完成既定目標,力保廠用系統受電關鍵線路施工進度。
項目監理部充分利用電氣專業質量活動和小組會議機會,主動協調,過程驗收,克服了設備供貨晚、設計變更頻繁、調試時間緊、驗收時間短等不利因素,按照重要工序管控要求制定詳細的檢查卡,對受電條件、受電方案逐條進行審查,組織開展倒送電前大檢查并閉環整改措施,夯實了送電基礎,使倒送電工作有條不紊的進行。
送電過程既是監理對電氣絕緣檢查、各傳動試驗的見證環節,也是對啟備變沖擊、各高(低)壓工作段送電過程的旁站環節,送電操作周期長,需求人員多。為保障見證、旁站等質量監督檢查點的實施,電氣組提前根據《質量可視化管控系統》的要求列出見證項目清單,根據現場實際梳理證的部位和內容,按照公司體系文件對旁站內容和記錄要求進行細致分解,確保實施過程中無遺漏、不缺項、有條理。各參建單位在項目監理部的帶動下,紛紛樹立了雷厲風行的工作作風,各方擰成了一股繩,勁兒往一處使,最終實現廠用系統受電一次成功。
廠用系統受電一次成功不僅為下一步點火吹管工作夯實了基礎,也為年底實現兩臺機組整套啟動及168小時試運增強了信心。接下來博興項目監理部將繼續秉承認真負責,踏實肯干的工作態度,以更加飽滿的工作熱情,高標準完成項目建設目標。
格爾木±400千伏換流站擴建工程交流濾波器場擴建順利投運
山東能源靈臺2×1000MW調峰煤電項目?jī)勺摻Y(jié)構間冷塔齊封...
全國首座集中式海上光伏項目并網發電
陜北~安徽±800千伏特高壓直流輸電工程線路工程開工
津輝儲能220kV升壓電站成功帶電運行
國家能源博興2×1000MW新建工程項目廠用系統受電一次成功
