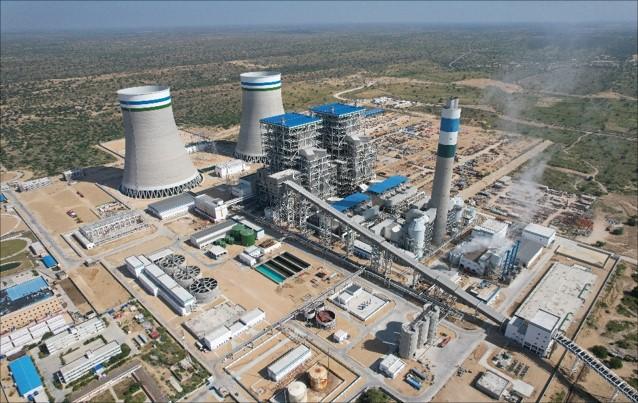

巴基斯坦當?shù)貢r間11月17日,上海電氣塔爾煤田一區塊電站項目#1機組蒸汽吹管順利完成,本次吹管采用降壓一段吹管,將過熱器、主蒸汽和再熱蒸汽冷段、再熱器、再熱蒸汽熱段管道串聯吹管,共計吹管68次,經連續打靶后,其吹管系數、斑痕數量及粒度符合規范要求,為下一步機組整套啟動、并網發電奠定了堅實基礎。
本項目是國家“一帶一路”倡議的樣板和旗艦工程,也是中巴經濟走廊重要的基礎設施建設項目。同時,本項目也是上海電氣集團股份有限公司首個海外全額投資建設和運營的重要工程。項目建成投產后年均上網發電量約92.5億度,大大緩解巴基斯坦電力短缺現狀,對巴基斯坦國家調整電力能源結構、降低發電成本、緩解供需矛盾,優化投資環境、促進基礎設施建設和經濟發展、改善民生等方面產生深遠影響。
機組蒸汽吹管是工程建設的重要里程碑節點,吹管質量將直接影響機組后續的安全穩定運行。為保障吹管節點的順利完成,項目監理部多次組織對《機組蒸汽吹管方案及臨時管道安裝方案》進行內部聯合審查,以及各參建單位評審和修訂工作,確保方案的可行性;針對吹管相關正式及臨時系統的安裝工作,項目監理部以會議、過程巡視、指令性文件等方法,多次組織和參加系統的尾工排查、安裝質量檢驗和驗收及吹管條件檢查和確認等,保障安裝和調試質量滿足吹管要求;機組吹管期間,項目總監帶頭執行24小時輪班制度和定期巡視制度,重點檢查設備運行情況,督促責任單位及時處理缺陷,保障吹管順利進行。
目前,#1機組正在進行系統恢復及整套啟動前準備工作,計劃11月28日整套啟動,#2機組已具備點火吹管條件。下一步,項目監理部將繼續秉承和發揚“誠信人”的優良傳統和作風,緊緊圍繞#2機組蒸汽吹管、機組整套啟動做好各項監理工作,主動監理、嚴格監理、當好幫手,為年底“雙投”目標不懈努力,為公司的海外業務再增光彩。
