国产色爱av资源综合区,亚洲日韩激情无码一区,8AV国产精品爽爽ⅴa在线观看,巨大黑人极品VIDEOS精品

歡迎光臨山東誠信官網!

2024年08月27日星期二

潘集電廠一期工程500kV GIS設備倒送電一次受電成功
  • 2022-04-18
  • 0

2022年4月18日14時,淮河之畔,我公司監理的潘集電廠一期2×660MW工程500kV GIS設備倒送電一次受電成功,標志著該工程建設取得階段性成功,為下一階段的化學制水、鍋爐水壓試驗創造了一個良好的開端,調試工作也正式拉開了序幕。

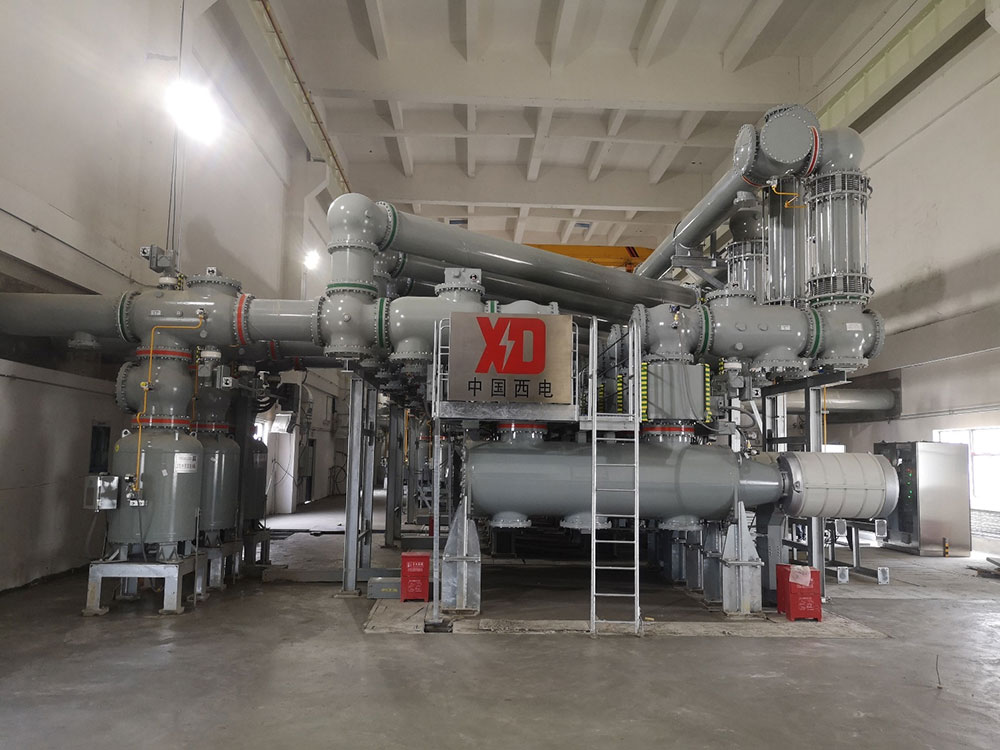

潘集電廠一期工程500kV GIS設備倒送電一次受電成功

時光回流到3月份,潘集電廠施工現場一片繁忙景象,距離國家電網給定的4月18日倒送電時間已不足50天,但電氣設備安裝工作才剛剛開始。面對工期緊、任務重的嚴峻形勢,潘集電廠項目監理部在總監帶領下,積極承擔各項工作,組織專題會解決工程施工中出現的問題,為不影響白天施工黃金時間,每天下班后組織各參建單位召開每日工作推進會,總結本日工作,排定明日施工計劃,督促施工單位嚴格落實計劃工作內容。

面對設備到貨滯后、專業人員不能及時到場等難題,項目監理部組織各參建單位建立了統一的工作指揮機制,施工單位增加人員建立了兩班倒施工計劃,確保每日工作100%完成,調試期間設立專人配合負責消缺工作。建設及總承包單位負責協調解決設備、材料到貨問題,與電網建立對話通道,傳達調度命令。在各方共同努力下,電氣設備的安裝及調試工作穩定、有序向前推進,調試單位僅用6天時間就完成了常規需要15天完成的調試工作。

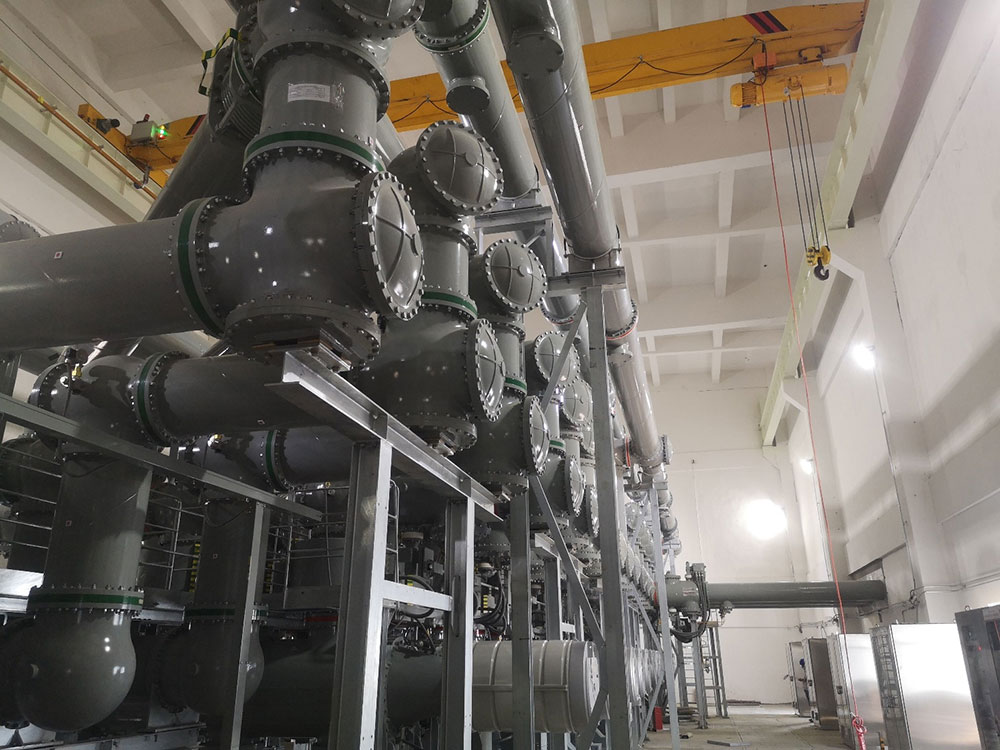

潘集電廠一期工程500kV GIS設備倒送電一次受電成功

搶工期可能會增加施工安全隱患,為此項目監理部踐行“主動監理”的管理理念,發揮公司火電施工的專業優勢,加強事前控制,施工準備階段召開專題會提前交底、提前策劃,將工程建設過程中經常出現的質量、安全問題消滅在施工準備階段。加強事中控制,嚴格按照圖紙、規范進行現場巡視檢查,按照旁站監理實施細則對重要安裝工序、重要試驗項目、隱蔽工程進行旁站監理。

3月下旬,淮南地區疫情復雜多變,全市劃區域封閉管理,面對突如其來的變故,項目監理部迅速反應,多次召開專題會警示EPC總承包單位解決GIS 、NCS、通信等廠家技術服務人員入淮隔離問題,提醒EPC總包單位盤點電氣設備的缺貨情況,確保了后期工作不受影響,受電前監檢工作如期完成。

潘集電廠項目監理部堅守“鑄就品質”的企業使命,高效完成監理工作,贏得了建設單位的一致認可。新的征程中項目監理部將繼續秉承“忠誠、尊重、價值、卓越、幸?!钡暮诵膬r值觀,團結一致,恪守職責,攻堅克難,持續保持高效的工作方式,進一步提高自身管控能力,確保項目順利投產,爭創國家優質工程獎。
